新建病房楼改扩建工程项目启动在即,该工程的施工区域内包含了原本沿花园及九号楼东侧敷设的电缆,工程一旦启动,会对该部分电缆造成极大影响,因此须在工程前期改变电缆的走向,避开施工区域,为新建病房楼改扩建工程项目做好施工准备,并在不能影响医院正常运行的同时为医院的安全用电做好保障工作。4月23日至5月28日,短短的1个多月时间,后勤保障部动力维修科就完成了相关的配电线路改造工作。
因所涉及线缆中有高压电缆,且负载整栋1号楼以及2号楼DSA、3号楼多台CT,重要设备多,停电范围广,重要科室多(特别是急诊和手术室),因此确保患者及医用设备的安全是重中之重,综合考虑到交通运行、施工工期、外观美化、天气情况等问题,方案经过多次专家及后勤人员讨论确认,最终确定采用距离最短,影响较小的施工方案——从7号楼北侧出线后,沿3号楼西侧花坛下敷设,并必须在汛期及高温前完成所有施工。

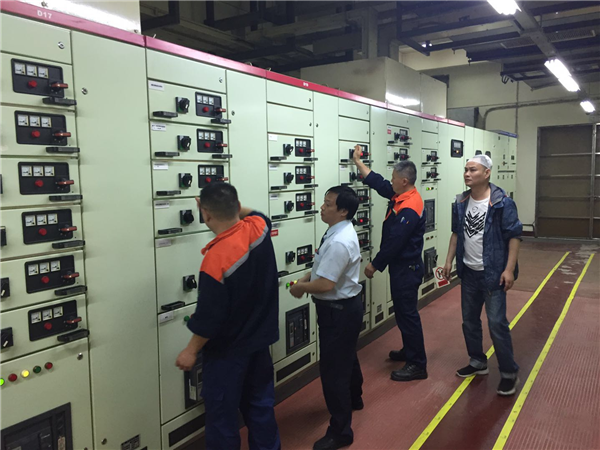

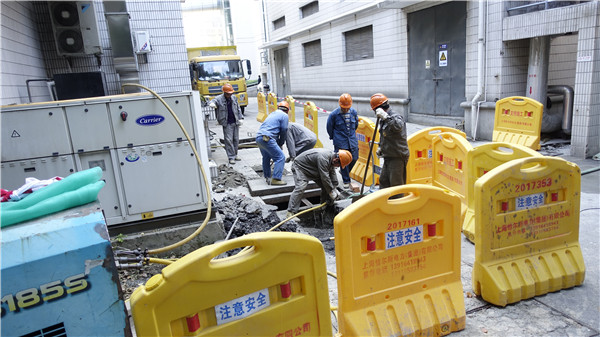

但因8、9号楼建造年代久远。所用线缆已10余年,图纸老旧,期间改造次数较多,电缆走向不甚明确,只能开挖多处地面从电缆井内一点点摸索确定电缆的完整走向并再次一路路确认末端供电的详细位置,为了精准必须停电确认,有些区域要下班或者周末时间停电测量电流值,从而确定末端设备来制定详细改造方案。因此配合临床需求,深夜排摸成了家常便饭。
在施工过程中,发现原先3号楼4、5两层楼因逐年设备增加等原因,用电负荷接近饱和,为了不影响今后医疗设备的扩展,减少二次开挖带来的影响,在原有施工内容的基础上,还为3号楼4楼增加一根单独供电的电缆,虽然增加了工作的强度,但是却没有影响施工进度并同时保障了用电安全。
此次改造虽然困难重重,但是后勤人员牢牢把握安全用电和心系服务为民的原则,抓紧施工进度,施工区域各方统筹,多方面联动配合,进一步完善了医院的安全用电工作,为医院提供了更加可靠的后勤保障。
|
